9月9日清晨,在京沪线无锡南站施工现场,中国中铁电气化局运管公司上海维管处杭州维管段40余名作业人员正紧锣密鼓的准备着所需工料具,接下来,他们将要使用3台车梯,利用有限的“天窗”时间,在车站内展开一场大型控制接触网软横跨更换“正骨手术”,标志着杭州维管段2024年京沪线软横跨大修工程正式拉开序幕。



  “安全措施布置到位,可以开工作业!”6时57分,随着施工封锁命令的下达,在限界外等待的37名作业人员携带工料机具迅速到位、各负其责、配合默契,命令声、口号声、碰撞声相互交织,响彻现场,京沪线无锡南站软横跨更换作业开始了........

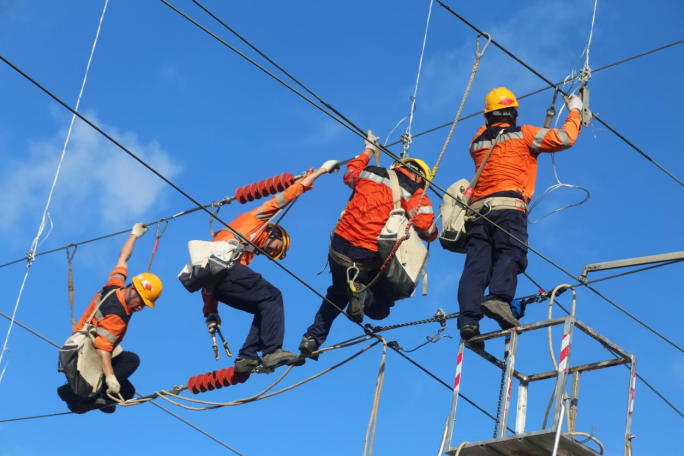

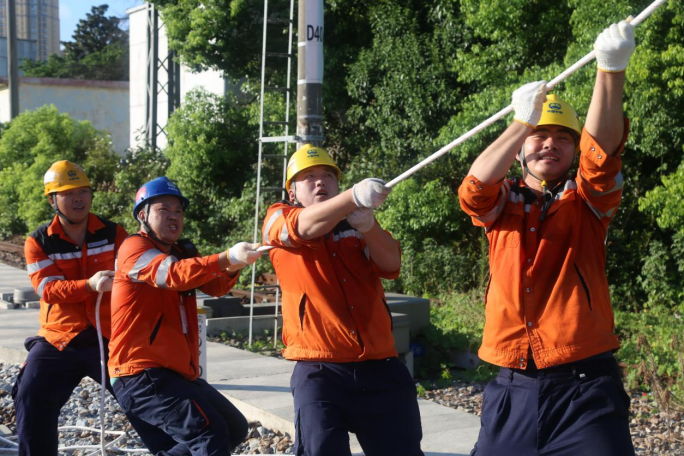

  九月的无锡,阳光依旧灿烂,温度依旧热烈,作业人员毫无畏惧,挥汗如雨,无锡南站的股道上三辆车梯一字排开,二十几名“小黄人”在接触网线索上,犹如“空中纤夫”,将一根长达40米的接触网软横跨从地面拽至高达15米的空中,作业人员动作娴熟,互相配合,都在有条不紊地忙碌着。



  此次大修施工处于京沪铁路繁忙干线,涉及京沪线多个供电单元,跨越股道数较多,施工时间紧,无锡南站是大型货场,需更换软横跨跨越6条股道,施工难度大,给作业增加了安全风险。

  为确保作业安全,为确保作业安全有序,杭州维管段多次召开施工方案研讨会,组织技术人员踏勘测量现场,科学制定施工方案和应急处置预案,优化施工作业流程,开展技术交底和安全培训,配足绝缘子、各类线夹等料具,全面检查软横跨预制和零部件安装、紧固情况,段领导、科室骨干全程指导并参与现场作业组织,卡控现场作业安全。

  “接触网恢复供电、线路开通。”9时40分,“天窗”作业结束。历时180分钟紧张、有序的酣战,完成了京沪线无锡南站2组软横跨整体架设、悬挂倒接、旧软横跨拆除任务。



  作业结束,全体作业人员在施工现场随机召开收工总结会,会上各小组负责人进行了认真总结,段领导针对作业过程中存在的问题提出了意见建议。2024年首次软横跨大修施工顺利完成,有效提振了干部员工的士气和斗志,同时也检验了队伍敢打硬仗的能力,为安全有序推进后续软横跨大修工程提供了有力保障。接下来,杭州维管段将利用29个天窗完成京沪线无锡北站、无锡南站、苏州西站、南翔下行到达场共25组软横跨更换工作,彻底消除设备隐患,确保铁路供电安全可靠。
